由基泰建設公司承建的G307吳堡至綏德改建工程LJ-3合同段,全長8.544公里,工程總造價3783萬元。項目起點為路家洼隧道出口處俄眉咀K24+100,終點為王家坪村K32+644,途徑橋上村、霍白灣村、樓溝村、義合鎮。工程量有路基挖土石方39.4萬方、路基填土石方28萬方、M7.5漿砌塊片石2.7萬方、C20片石混凝土1.1萬方、圓管涵6道、石拱涵1道、鋼筋混凝土蓋板涵35道、中橋3座(橋上村中橋、義合1號中橋、義合2號中橋),計劃工期330天。
公司組建了項目經理部,項目經理為武占文、副經理為黨義軍、總工程師為吳枝霖,下設總工辦、工程部、試驗室、協調辦、財務室5個部門,并配備了試驗室主任李學勇等各部門負責人。項目部駐地選址在義合鎮橋上村,占地1500平米。

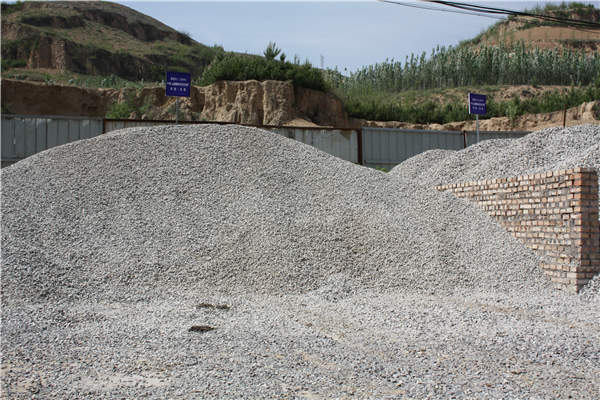

本項目于2016年3月12日進場,截止5月中旬,原材料進場情況:水泥已進場200噸,占總量的2.5%;石子已進場2000方,占總量的20%;砂子已進場2000方,占總量的13.3%;鋼筋已進場100噸,占總量的20.8%。機械設備進場情況,進場機械9臺,其中,龍工50型裝載機2臺、小松270型挖掘機2臺、沖擊鉆2臺、吊車1臺、混凝土運輸車2臺。

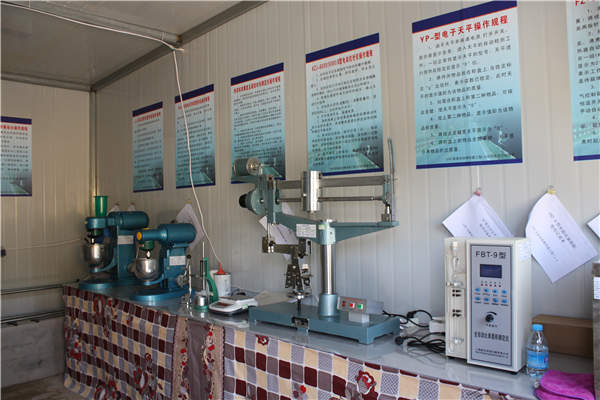

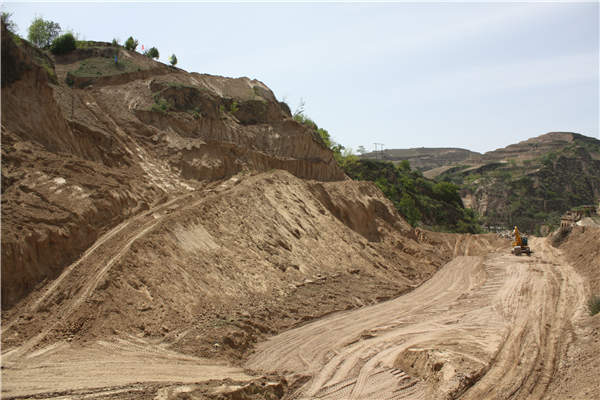

項目進度情況,完成了試驗室選址新建、混凝土拌合站安裝組建工作。原地貌復測已完成,對土方有出入的段落進行了橫斷面測繪;土方施工也在按計劃進行,橋上村中橋、義合1號橋、義合2號橋下部工程已全面開工,預制梁場場地建設工作正在準備中。存在的問題有:已征地補償款不到位,未征地路段征遷慢無法施工。在日后的工作中,需加大與地方各級部門的協調力度,促使工程順利開展。
